2015年高能新闻
您当前的位置:首页 > 新闻动态 > 高能新闻 > 要闻 > 2015年高能新闻
CSNS/RFQ安装工作顺利完成
文章来源:东莞分部  2015-02-09
】 【】 【

  201525日,直线前端RFQ加速器开始老炼,标志着RFQ安装工作顺利完成。

  RFQCSNS直线加速器的重要组成部分,在安装前技术支持部做好充分的前期准备工作,在一年前就完成了设备运输和吊装方案的评审,以及吊装和运输工装的设计、制造。正式安装前,技术人员及时组织召开安装人员技术交底会,并在测试厅进行了试吊装,确保安装工作万无一失。

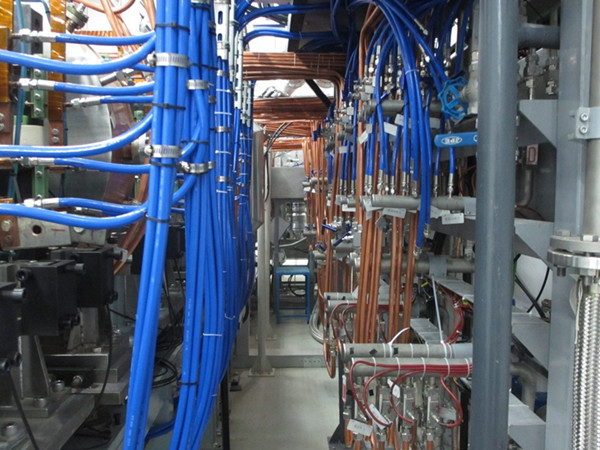

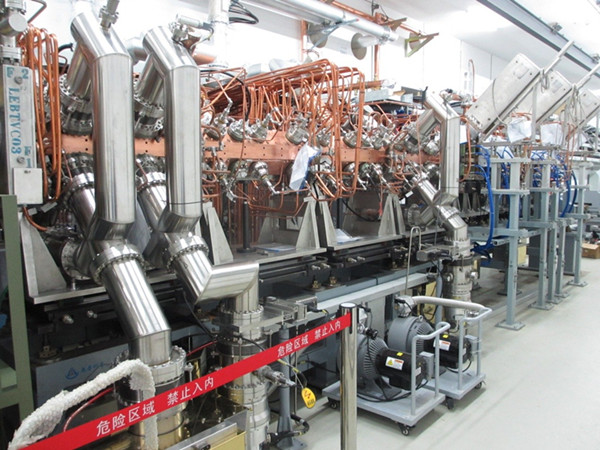

  安装工作包括RFQ本体隧道内安装、直线设备楼内RFQ功率源安装以及真空、水电连接等。20141222日,RFQ连同支架整体运进隧道,并初步就位。随后技术人员展开支架对中、地脚螺栓孔定位划线、整体平移、钻孔攻丝等工序,最后完成RFQ整体安装就位、找平紧固。RFQ进入隧道前,已在测试厅进行了预组装,并进行了老炼。为尽可能保护真空密封面,除拆除了5台真空泵及与其直连的波纹管、真空管之外,其余波纹管及真空管与支架进行固定后,与RFQ整体运进隧道安装。在安装过程中,现场安装人员克服了空间拥挤狭小、操作困难,以及各部件安装相互干扰导致反复装配等难题,积极主动,群策群力,使问题一一化解。针对铜水管过多造成维护操作空间缺失的矛盾,经过细心规划布置,终于在RFQ内侧勉强留出了一条检修通道,大大方便了以后的维护、测试工作。

  此外,还穿插进行了MEBTLRBT的设备安装工作。

  在加速器分总体各系统和装置办相关人员的积极配合和支持下,特别是准直系统的大力帮助,技术支持部顺利完成了RFQ设备的安装任务。






附件下载:

地址:北京市918信箱 邮编:100049 电话:86-10-88235008 Email:ihep@ihep.ac.cn
中国科学院高能物理研究所 备案序号:京ICP备05002790号-1 文保网安备案号: 110402500050
