2023年5月31日,监理、设计、施工、甲方等相关人员参加了监理单位北京中科国金组织召开的HEPS动力中心、室外工程、直线三个单体的四方验收会,从施工范围、质量控制、过程检测、调试以及档案等环节进行了汇报和现场检查,并顺利通过验收。
HEPS通用设施集成安装项目自2021年4月开工以来,克服了新冠疫情导致的工程延期、封控停工、材料涨价、人员和运输受阻等各种不利因素和困难,经过两年多的精心组织、交叉施工抢工期,及时完成了动力中心、室外工程、直线加速器三个单体的通用设施安装、调试,为直线加速器的调试出束创造了有利条件。
动力中心包括冷冻站、低温水冷系统、空压站、换热站、锅炉房等,为HEPS提供稳定的冷、热源和气源。2022年4月完成所有系统的设备、管道、阀门等的安装及电缆敷设。同年7月29日投入试运行。其中,工艺冷水系统采用了热回收机组,实现绿色能源的清洁利用,满足装置区的热源需求。
室外工程主要为室外管沟内的工艺冷水、环高频工艺循环冷却水、纯水及压缩空气管道。2021年7月开始施工,期间经历夏季暴雨等不利影响,于2022年4月完成所有安装工作。
直线加速器区域通用设备安装主要包含直线加速器隧道、速调管大厅、电源厅及水冷泵房内水冷系统的安装和工艺电缆敷设。2022年初进入隧道施工,同年7月完成设备、管道、阀门安装以及电缆敷设。2022年7月29日正式投入运行,各项性能指标均满足工艺要求,且已连续稳定运行10个月。在工艺管线综合布置上通过反复推敲、优化,在美观、简洁和维护空间等方面均获得了广泛的认可和赞许。
通用设施集成安装项目还有增强器、储存环和长光束线站等单体正在施工安装中,其中增强器单体主要安装施工项目已基本完成,储存环单体管道和电缆敷设正在施工安装中。

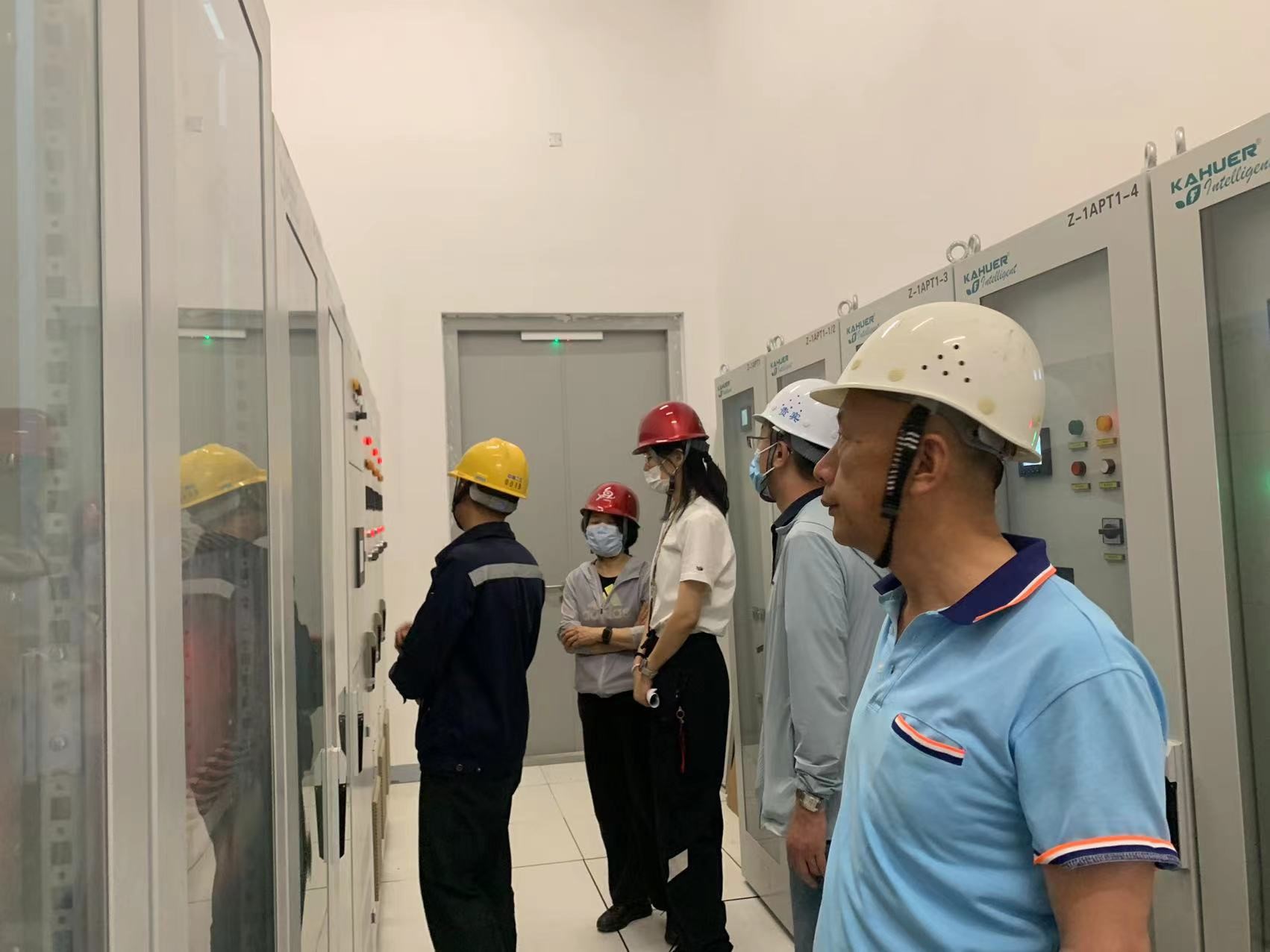

动力中心通用设施验收现场

直线加速器水冷泵房
直线加速器水冷泵房控制室
验收人员合影
附件下载:
