东莞分部技术支持部完成2017年高温假安装和检修任务
7月28日,中国散裂中子源(CSNS)加速器设备停机,随后,东莞分部技术支持部人员立即投入到紧张的设备安装和公用设施检修、改造工作中。
本年度高温假期间,CSNS工艺设备安装和公用设施检修任务重、时间紧、范围广。为确保在短时间内安全、高效地完成预期目标,技术支持部事先制定了详细的安装检修计划和应急方案,并于7月26日下午召开动员会议,从时间安排、人员组织、任务细则及安全事项四方面对各项任务进行了部署,以确保每项任务责任到人、落实到人。最终经过十天努力,东莞分部技术支持部和外协单位通力合作,顺利达成预期目标。

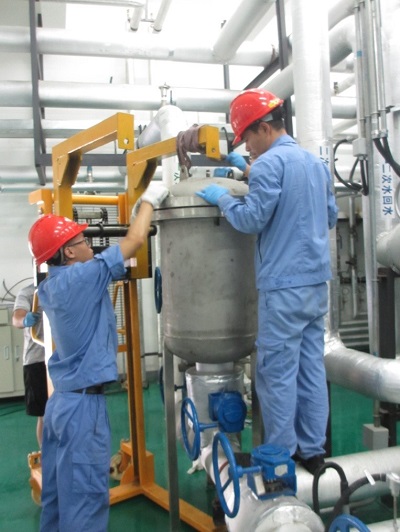

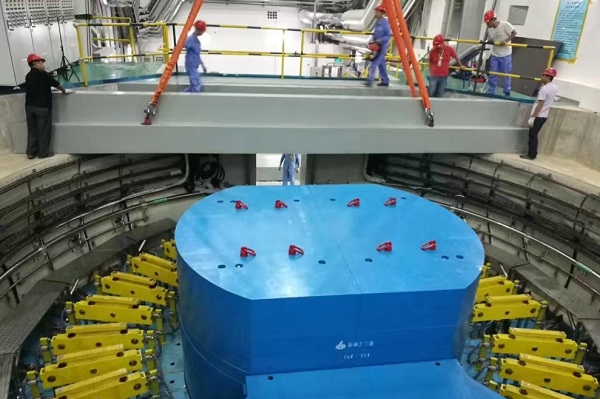

设备安装方面,技术支持部先后完成以下工作:完成了3#高频腔恢复安装;拆除了转运直线射频系统1套借用的速调管;进行了24m隧道屏蔽块揭盖、4台磁铁水电拆卸和复装工作,配合完成了24米温控探头检修;安装了靶站和三个测量室以及密封筒外屏蔽体。目前,现屏蔽块安装已经初具规模,为下一步接收束流提供了屏蔽保障。

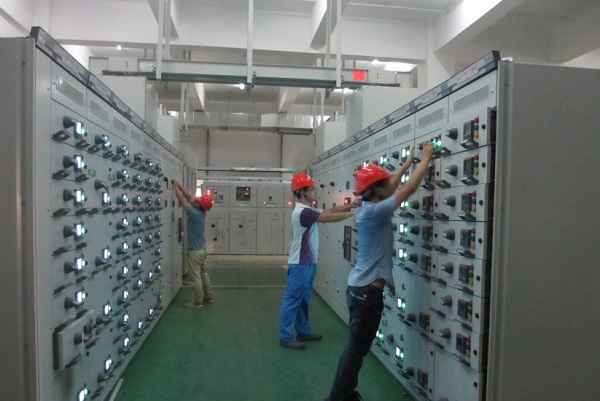

在公用设施检修、改造方面,技术支持部完成水冷系统60多台套冷水机组检修,20台机械过滤器拆卸清洗以及对主装置区内40多台空调箱体和风机的检修,并对76套自控系统进行了优化更新并完成调试运行;维护保养了6套空压机;此外,还完成了CSNS装置区内19台变压器、258台配电柜等的预防性试验和检修,以及主装置内各单体共719个工艺设备和通用设施配电箱检修和清洁;完成了测试楼2#高频系统新增水冷项目,靶站二次水管道改造项目,并实施了靶心区域防辐射孔洞封堵项目等。检修过程中,技术人员认真排查,发现并排除了6项故障隐患。
