江门中微子实验探测器部分项目制作与安装(第四包 光电倍增管支撑及其附属结构制造与安装)公开招标公告
文章来源:大装置管理中心  2017-07-25
】 【】 【

  采购人:中国科学院高能物理研究所

  采购项目名称:江门中微子实验探测器部分项目制作与安装

  招标编号:IHEP-JM-ZB-07/2017

  本项目划分为四个标包。第一包:中心探测器不锈钢网壳制造与安装;第二包:中心探测器有机玻璃球安装平台;第三包:反符合探测器主支撑结构制造与安装;第四包:光电倍增管支撑及其附属结构制造与安装。各包独立招标,分别报价。投标人可任选一个包或同时选两个及以上标包进行投标,如选两个(含)以上标包则应对各包分别进行报价,未提供各包独立报价仅提供总报价的将作为无效投标处理

  第四包 招标公告内容如下:

  一、标包名称:光电倍增管支撑及其附属结构制造与安装

  二、资金来源和采购预算:财政性资金,已落实,预算金额2500万元。

  三、项目工期:预计现场主要建设时间窗口区间为2020年2月至2020年12月,项目现场建设所需时间约6个月,具体进度要求见招标文件。

  四、招标产品内容:

  (一)项目简介:

  本项目是对江门中微子实验光电倍增管支撑及其附属结构制造与安装进行的国内公开招标。

  江门中微子实验(JUNO)是继大亚湾中微子实验后人类对中微子的进一步探索,它将对三种中微子的质量次序进行测量,以及对中微子振荡规律矩阵中的3个关键振荡参数进行精确测量,这对宇宙中的反物质消失之谜的研究将具有重要意义。

  江门中微子实验场地位于广东省江门市金鸡镇,预计在2020年建成并开始运行。该实验的建设内容主要包括:位于地下700米的实验大厅及附属洞室、直径约43.5米深44米的大型水池、中心探测器、反符合探测器以及其他配套的设施。江门中微子实验将建于广东省江门市金鸡镇和赤水镇一带的打石山。打石山正好位于距阳江和台山反应堆等距离53公里处,此处来自台山和阳江核电站反应堆的中微子振荡效应最明显。

  中心探测器结构示意图如图1所示,其整体形状为球形,置于直径约为43.5m,深44m的水池中。中心探测器主体结构分内层结构和外层结构,其中内层结构为直径(内径)35.4m的有机玻璃球壳,该球壳通过一定数量的支撑杆连接在外层不锈钢球面网壳上,钢网壳内径为40.1米,外直径为41.1米。有机玻璃球内装有2万吨液体闪烁体(后面简称为液闪),液闪密度为860kg/m^3,其主要成分为烷基苯。不锈钢网壳的内表面安装有约18000只20英寸的朝内的光电倍增管(后面简称PMT),探测中微子;在每三个20英寸PMT中间,安装一个3吋小PMT,用来刻度20吋PMT,总共约有25000只3吋PMT;在中心探测器不锈钢网壳的外围还安装有约2400只20英寸的朝外的PMT,这些PMT用以探测宇宙线产生的切伦科夫光满足反符合探测器(简称VETO)的探测需求。在不锈钢网壳的外侧需要安装26圈水平线圈和30圈竖直线圈,用来屏蔽地磁场,避免地磁场对PMT性能产生影响。为了让水契仑科夫探测器尽可能多的收集到光信号,在水池侧壁、水池底面和顶部、不锈钢网壳表面上,都将铺设Tyvek反射纸。在有机玻璃球和不锈钢网壳之间以及不锈钢网壳和水池池壁之间,均有超纯水,它既作为屏蔽液体,也是反符合探测器的介质。中心探测器整体结构通过一定数量的立柱固定于水池底部。

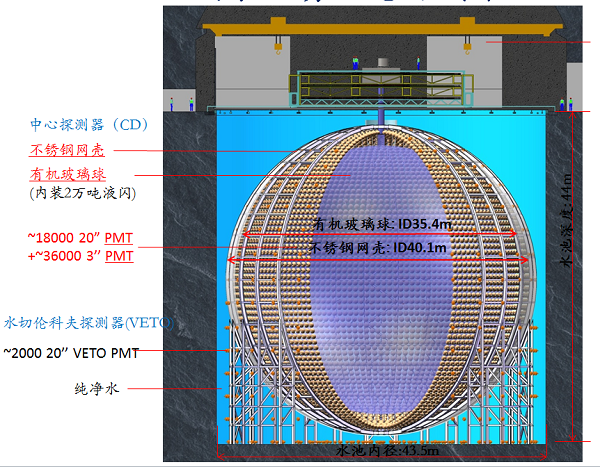

  图1 中心探测器结构示意图

  本项目招标人提供中心探测器及反符合探测器的结构设计图纸,提供光电倍增管支撑及其附属结构制造与安装的技术要求。投标人负责中心探测器光电倍增管的排布、模块设计、生产、组装、安装;反符合探测器的模块设计、生产、组装、安装,Tyvek的安装;磁屏蔽线圈支撑结构的制造和现场安装,磁屏蔽线圈的现场安装;电缆桥架的设计制造和安装,电缆布线;导管的安装固定、位置传感器的固定和信号电缆的走线;以及以上工作所需的工装设备、平台的设计制造等。

  本次招标中,PMT模块的主材为S30408不锈钢,不锈钢主材中的含有的微量元素铀、钍、钾、钴的总放射性本底水平需要甲方测试合格后方可使用。

  (二)主要技术指标:

  光电倍增管支撑及其附属结构制造与安装主要包括模块的设计制作和现场的组装安装等工作。其总体要求及指标有以下内容:

  1)总体要求:在PMT保护罩厚度不大于9mm的情况下,20英寸PMT总覆盖率不小于75%,覆盖率计算方法为PMT赤道面的面积总和与PMT球心所在平面的面积总和的比值。

  2)材料要求:低放射性材料+所接触液体的兼容性要求。所使用的材料必须防止生锈。不锈钢网壳主材中的含有的微量元素铀、钍、钾、钴的总放射性本底水平须甲方检测合格后方可使用。

  3)现场组装:组装PMT模块时,需用去离子水(电阻率大于15MΩ?cm)对模块组件表面进行清洗,此任务由乙方负责;清洗方法由甲乙双方共同确定;去离子水系统、清洗后洁净度的测量由甲方负责。

  4)PMT安装平台:材料不限,但与原有钢结构联接部分须为304不锈钢材料,其余部分表面做防锈处理;平台安装前所有构件用去离子水清洗,并用压缩空气吹干;平台在现场安装后,不再用去离子水清洗,自然晾干;

  5)PMT安装工装:表面须做防锈处理,用去离子水清洗并用压缩空气吹干;吊装须用吊装带或不锈钢钢丝绳,如需吊环螺钉和卸扣,须为不锈钢材料;天车吊钩须采用适当材料包裹防止污染。

  6)设备保护:严禁在联接螺栓和螺母上涂抹润滑材料。各项安装操作严禁污染原有不锈钢结构、中心探测器有机玻璃、PMT有机玻璃保护罩。

  具体要求详见本招标文件第四章“技术文件”。

  表1列举了本项目部分工序流程、注意的事项和研发内容:

  表1 项目工序流程

序号

工序

地点

注意事项

一、模块设计、生产、组装

1

模块设计

乙方

配合PMT优化排布方案及安装方案进行模块设计;

在模块安装到中心探测器网架后后安装3英寸PMT

模块的构件不能选用闭合截面型材;

模块刚度要满足在运输、吊装及实际工况下不使PMT之间发生挤压碰撞。

2

模块生产

模块全部采用特制不锈钢304

模块生产需要在单独的区域,不接触碳钢等其他材料;

模块生产最后一步需要整体进行酸洗钝化;

模块加工完成后,需要在工厂进行尺寸检查及局部预拼装。

3

模块运输

需要使用工装保证模块在运输过程中不发生较大变形;

模块表面做好保护措施,防止其他材质对不锈钢产生腐蚀;

所有吊装及运输环节,都需要对模块表面做好保护措施或对工装进行包覆,防止碳钢与不锈钢直接接触。

4

现场组装

组装工作在地面装配大厅进行,有清洁度要求,组装工作及人员需遵守清洁间规定;

PMT易碎,需要设计工装保证PMT及人员的安全,减小风险;

二、现场安装

1

模块运输(斜井)

乙方

模块运输须有安全防护措施,防止模块损坏和污染;模块装卸或临时存放须有安全防护措施;

2

安装平台

材料不限,但与不锈钢网壳联接部分须为不锈钢材料,其余部分做表面防锈处理;

该平台以满足现场PMTVETO、小PMT安装,以及电缆布线的使用要求。

平台有人员和设备安全防护措施(防滑、护栏、安全带挂点);

兼顾电缆敷设,人员上下安全高效;

3

模块吊装

可有效保护中心探测器有机玻璃、不锈钢网壳、PMT模块及其电缆等,严禁接触有机玻璃、已有不锈钢结构塑形变形和表面损伤;

在安装过程中严禁模块之间的PMT发生碰撞;

在吊装过程中严禁模块内部PMT之间发生碰撞,模块不锈钢结构不发生塑形变形;

严禁在安装现场对已有不锈钢结构进行任何改动(打孔、焊接);

各项安装操作须符合国家安全生产规定;

各项安装操作须符合国家的各项安装规范;

采用适当材料或工艺,防止不锈钢螺栓和螺母粘死;

尽可能采用吊装带吊装模块,如需吊环螺钉,材料须为不锈钢材料,严禁污染已有不锈钢结构;

6

小光电倍增管及探测器附属结构的制造及安装

为小PMT设计和制作连接结构,并在地面上与大PMT一起安装在模块上。安装方式为先安装大PMT,再从模块背后往前插入小PMT并固定。一组小PMT不超过16个,通过插头事先连在一起,需要一起安装到同一个模块上。之后安装电子学盒到事先确定的部分模块背面,再整体吊装模块,最后将小PMT通过插头与电子学盒相连。插头与电子学盒上的插座都有编号,要求编号100%正确。

8

电缆布线

PMT电缆按照我们的设计要求拉到电子学间中。

按照保护电缆的技术要求铺设电缆,保证电缆在安装过程中不受损坏。

同时要保证PMT电缆与电缆盒上的安装孔编号是一一对应的,必须保证编号的100%正确。

9

刻度导管安装

刻度导管是一个特氟龙管(内径16,外径19),将布置在中心探测器的外表面,该工作包括导管的安装、位置传感器的安装及其信号电缆的走线。两根特氟龙管将从顶端一直安装到底部,然后汇合连接形成一个刻度通道,一般的固定卡由底座和盖子组成,共约58个。底座是提前在厂家聚合粘接到CD表面的,所在现场安装光电倍增管的过程中把特氟龙管(提前盘好的)逐步放下,固定到CD表面上(详见技术文件)。

三、反符合探测器的设计、生产、组装

1

Veto PMT模块设计

乙方

根据三个不同区域的Veto PMT,设计相应的支撑结构。

2

Veto PMT模块生产

乙方车间生产。表面喷砂酸洗钝化处理、且保持清洁。

3

Veto PMT模块运输

包装后无损无污染运到指定现场。

4

Veto PMT现场组装

Veto PMT安装在模块支撑结构上,然后安装到CD网壳上。

5

水池底部不锈钢支撑架设计

支撑底部veto PMTTyvek和磁线圈。其重力需大于PMT产生的浮力,不能与地面锚固。

四、反符合探测器现场安装

1

Veto PMT安装



先安装网壳上的Veto PMT,水池侧壁和底部PMT后装。

2

Tyvek安装

CD网壳上的Tyvek与网壳上的Veto PMT一起安装;水池底部和顶部的Tyvek后装。

3

消磁线圈安装

随着PMT安装进程,安装中部的水平和竖直消磁线圈安装;水池底部和顶部的消磁线圈后装。

  注:1)安装施工现场在广东省江门市金鸡镇中微子实验站;2)详细技术要求见本招标文件第四章技术文件。

  由于实验对于本底的控制的要求,安装期间需要洁净环境,所以所有设备需要满足洁净度的要求。

  五、投标资格:

  本项目要求投标人资格条件如下:

  (1)政府采购法第二十二条规定的资格条件。

  (2)投标人应为在中华人民共和国境内合法注册的法人或其他组织。投标人须具有必要的生产设备和生产场地,有完成本项目研制、生产、加工、测量和光电倍增管等现场安装施工的能力。

  (3)近5年须承担过大型设备安装施工项目,具有丰富的大型设备制造安装经验。

  (4)本项目接受联合体投标,但联合体成员(含牵头方)数量不得超过2家,并指定牵头方。

  (5)在采购人处登记并购买标书。

  六、招标文件发售时间:2017年7月25日~2017年8月8日(公休日除外)

  每天9:00~11:00、14:00~16:30(北京时间)

  七、招标文件发售地点:北京市石景山区玉泉路19号乙院(高能所)主楼A207室

  八、招标文件购买方式:

  招标文件(含图纸)每套500元人民币(招标文件及图纸仅提供电子版),招标文件售出不退。

  购买方式可上门购买;也可电汇标书费以邮件联系方式购买,采用邮件联系方式购买的,请将银行出具的标书汇款回单、投标人名称、住所、联系人及电话、E-mail地址等信息用E-mail形式发送至qinlq@ihep.ac.cn。我们收到邮件后会立即将招标文件电子版用E-mail发给您。

  投标时将收取50万作为投标保证金。

  注意:投标单位上门购买招标文件时请携带单位介绍信(盖公章)备查。请在介绍信上注明单位全称及其地址、邮编;联系人及其联系方法(包括手机、电话、传真、E-mail地址等)或提供购买人个人名片以便联系。

  九、技术交底会

  时间:北京时间2017年8月16日08:30-17:30,8月17日08:30-17:30

  地点:北京市石景山区玉泉路19号乙院(高能所)主楼A415室

  联系人及电话:张家文 010-88236055, 13051710012;秦丽清 010-88236259

  十、投标截止时间:北京时间2017年 9月14日上午9:00

  十一、投标文件递交地点:(100043)北京市石景山区石景山路29号(京燕饭店)三层第四会议室

  十二、开标时间:北京时间2017年9月14日上午9:00

  十三、本项目联系方式:联 系 人:秦丽清

  Email:qinlq@ihep.ac.cn

  电 话:010-88236259

  全 称:中国科学院高能物理研究所

  开户银行:中国工商银行北京永定路支行

  账 号:0200 0049 0901 4451 557


附件下载:
