通用运行部加班加点完成2014年夏季检修工作
2014年夏季停机时间短,检修任务重,为保质保量完成夏季检修工作,通用运行部领导和全体职工放弃高温休假,停机30分钟后即下隧道开始检修工作。

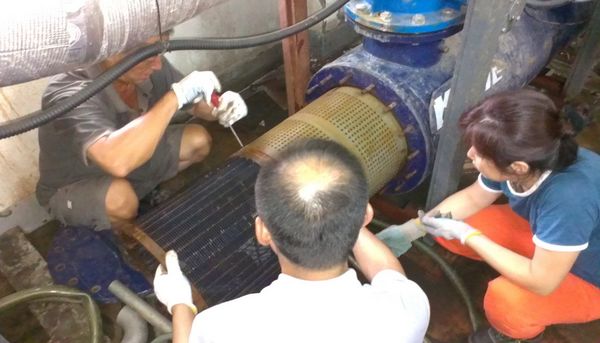

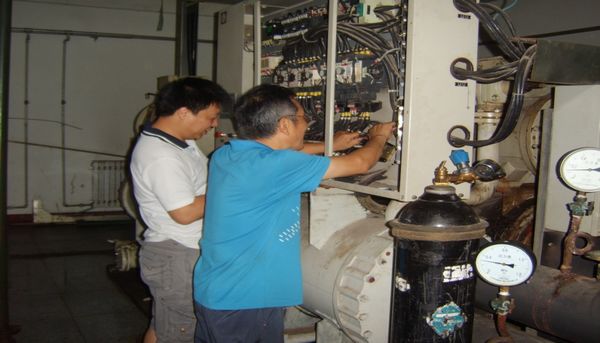

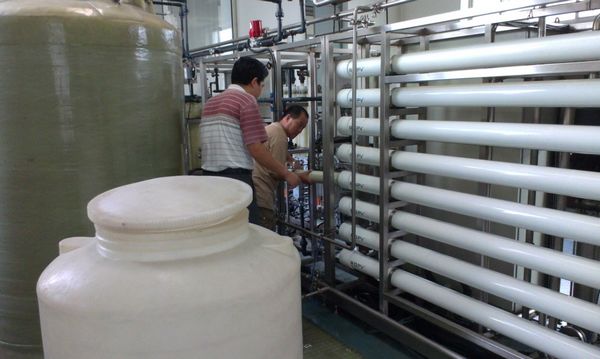

检修期间先后完成:32台冷却塔、4座循环水池的清洗及维护;15台一次水过滤器和5台二次水过滤器的拆洗、104支旁流处理过滤器滤芯的清洗更换;20根一级RO膜的更换;更换照明灯管约350支,检测、清扫3#储存环、正电子、9#变电室、低温变电室、计算机变电室的配电设备。为方便本部门和其他部门的设备检查和维修,对储存环内1300多个水系统支路阀门进行挂牌明示;对储存环内4个光子吸收器、2块四级铁、2块6级铁、谱仪两端10块校正铁进行水路检查;更换水泵轴承及冷却塔布水器。同时,进行部分改造工程,更换了部分腐蚀严重的管道及渗漏法兰,并对新10号厅水路和压缩空气管道进行先期安装,便于下一步工作不影响BII的运行。

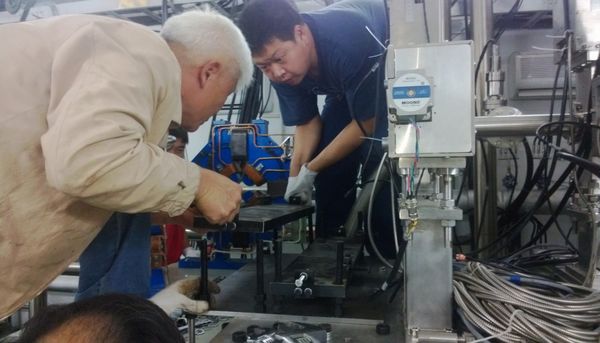

与此同时顺利完成各中心安排的安装任务:谱仪西端部量能器拉出和恢复安装;直线24台离子泵的更换;直线电子枪聚焦线圈的移位和复位;ADS项目真空盒支架、四级磁铁、10KW固态发射机、隧道内废束桶的吊装、运输和安装;低温阀箱真空泵的拆除及安装;同步花岗岩净面测试仪吊装工装的制作和就位等一系列工作。
通用运行部各个班组同心协力、互相配合圆满完成了直线水运行设备、环水运行设备、空压机、变电站、冷冻站、离子水站等设备的检修工作。根据用户用水、用电、用气要求,于2014年9月1日,开始新一轮值班运行,将继续为BEPCⅡ的顺利运行做好技术支撑工作。
